… Blick durchs Schlüsselloch: OP-Saal kurz vor Fertigstellung (11.01.2024)
… in der Umkleide wurden die ersten Spinde aufgestellt. Faktencheck: Damenumkleide 160 Stück | Herrenumkleide 40 Stück (08.01.2024)
... die neuen sechs OP-Säle nehmen Form an (27.11.2023)
... Außenschild bereits. Jetzt folgt der Innenausbau und im Februar 2024 können die neuen Räumlichkeiten bezogen werden (04.10.2023)
... die neue Liegendanfahrt nimmt Form an (20.02.2023)
... der neue Aufzug steht - nicht mehr lange und auch er geht in Betrieb (09.11.2022)
... die ersten Trockenbauwände des neuen OP-Traktes stehen ... (22.08.2022)
Richtfest unseres Funktionstrakts (30.06.2022)
... in Arbeit, unsere neue Liegendanfahrt (16.05.2022)
Aufzugsschacht vom UG bis zum 6. OG. Neuer Aufzug für unseren neuen Funktionstrakt und das Bettenhaus (16.05.2022)
... so sieht er zurzeit aus, der Sterilgut-Flur für unsere sechs neuen OPs (16.05.2022)
... Durchgang: neue Zentrale Notaufnahme zur Chirurgischen Ambulanz (16.05.2022)

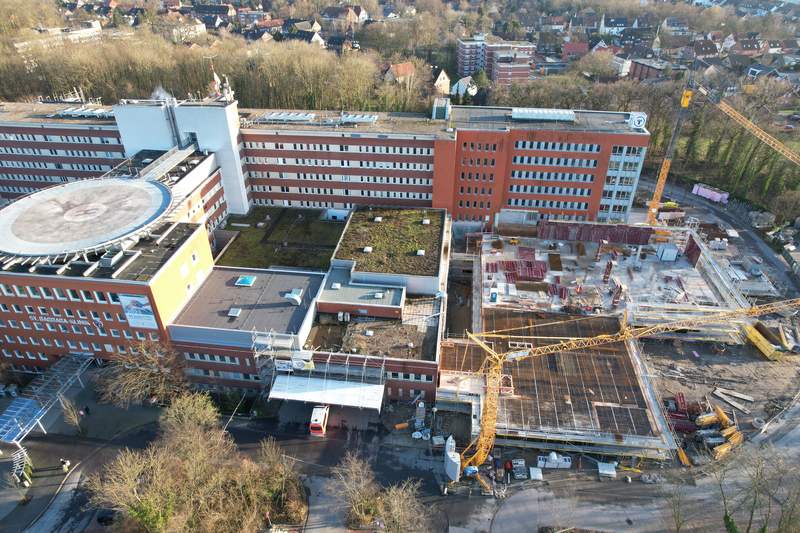

Vogelperspektive auf unsere neuen 6 OP-Säle (25.02.2022)
Hier entsteht der Übergang (eine Brücke) vom Aufwachraum zu den OP-Sälen (17.02.2022)
… Beton für die OPs (Bodenplatte für die OP-Ebene) (16.02.2022)

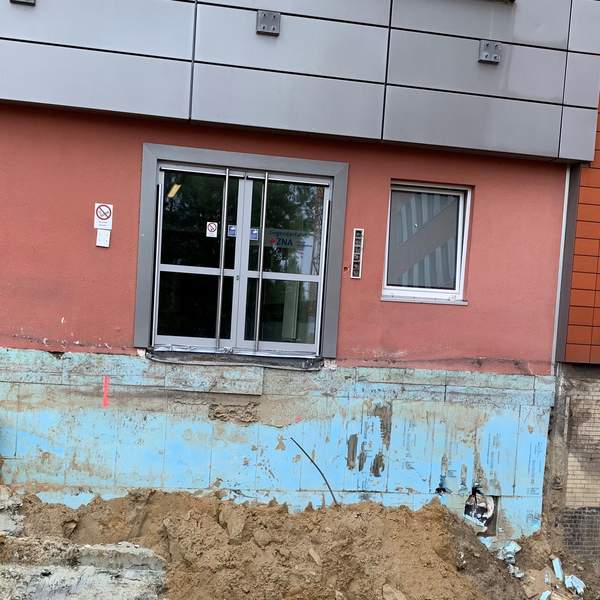

... zukünftiger Durchgang "ZNA --> Innere Ambulanz" Außenwand / Innenwand (24.01.2022)
Baustellenromantik: Ausblick aus einem zukünftigen Büro und Flur-Fenster in den Innenhof zwischen Neubau Funktionstrakt und Altbau Radiologie. (18.11.2021)
Über diesen Aufzug(sschacht) werden demnächst zum Beispiel die sterilen Siebe, die für die Operationen notwendig sind - in die Operationssäle transportiert. (17.11.2021)
Die ersten Wände des Funktionstraktes stehen, wie eine 1

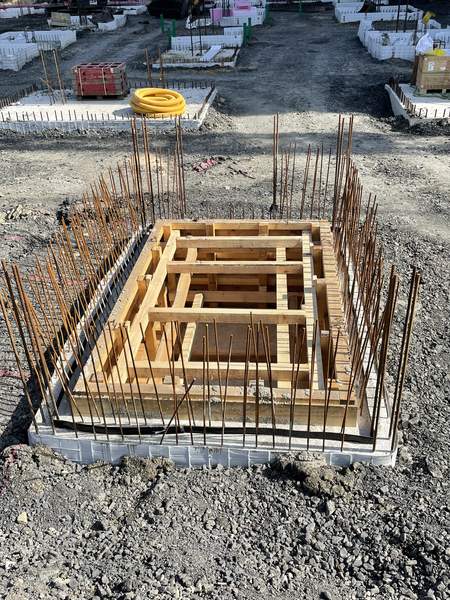

Funktionstrakt - Erster Meilenstein: die Bodenplatte wird betoniert (25.10.2021)
Auszug Bautagesbericht 01.09.2021 (23.09.2021)
Achse I//5-6 Einzelfundamentbewehrung gestellt, Randschalung gestellt, und betoniert
zur Vorpos. Rohrleitungen innerhalb Einzelfundament eingebaut
Achse H/5-6, Einzelfundament Boden ausgehoben und Arbeitssohle betoniert
Achse 7/G-H, Einzelfundament Boden ausgehoben und Arbeitssohle betoniert
Achse E/6-9, Streifenfundament Boden ausgehoben und Arbeitssohle betoniert
Achse 9/E-I, Streifenfundament Boden ausgehoben
